超级工厂如何打通全域自动化流转?三类制造场景拆解
超级工厂如何打通全域自动化流转?三类制造场景拆解

超级工厂的全域自动化,不能从采购清单开始。真正有效的蓝图,要让生产计划、库存、运输任务、设备状态与能源补给围绕同一生产节拍协同。当订单顺序变化时,仓储、厂内运输和线边配送能同步调整,才算打通了全域流转。否则,即使单机效率很高,产线仍可能等料,通道仍可能拥堵。

这也是制造业自动化从设备升级走向系统协同的分水岭。本文以汽车总装、半导体封测和重型装备制造为例,说明三类工厂应该如何规划物料流、信息流和设备任务。

智能工厂建设,为什么越来越重视物流协同?

工信部发布的《智能制造典型场景参考指引(2025年版)》提出,智能工厂建设要覆盖生产制造全过程和供应链全环节,并通过智能制造装备、工业软件和智能系统完成业务重构。指引把工厂布局、物流路径规划、智能仓储和生产调度列为重要场景,而不是把智能制造局限在单台生产设备上。

工信部在2025年2月披露,截至当时,全国已建成3万余家基础级智能工厂、1200余家先进级智能工厂和230余家卓越级智能工厂。卓越级智能工厂覆盖超过80%的制造业行业大类,共形成近2000个智能制造场景,生产效率平均提升22.3%,碳排放平均减少20.4%。这些是入选工厂的整体统计结果,不能直接当作单个项目的收益承诺,但它说明智能仓储、智能排产和质量追溯正在成为智能工厂的基础能力。

为什么有些工厂越自动化,现场反而越忙?

问题通常不在设备速度,而在设备之间的交接。

西井科技无人驾驶车辆在智慧工厂物流中心的自动化高架仓储系统旁运输集装箱。

第一种情况是系统使用不同的生产时钟。MES按实时生产顺序下达任务,WMS仍按班次或批次备料,运输设备又按照自己的任务队列执行。每套系统都完成了本职工作,但物料没有在正确的时间到达正确的位置。

第二种情况是数据已经打通,任务却没有打通。管理平台能看到库存、车辆和工位状态,却不能根据缺料风险自动调整任务优先级。发生变化后,现场人员仍要通过电话、对讲机或临时工单追料。

第三种情况是自动化方案只涉及正常流程。通道被占、工位暂停、托盘损坏、设备低电量或网络异常时,系统不知道谁可以接管,也不知道哪一个订单最先受影响。自动化设备因此停在现场,最后仍由人来救火。

判断一套生产物流自动化方案是否有效,可以看以下指标:

  • 物料配送是否按生产顺序和时间窗完成
  • 因缺料造成的停线是否下降
  • 车辆和机器人是否存在长期排队或空驶
  • 异常发生后,系统能否给出替代路线或替代资源
  • 单位产出对应的搬运次数、等待时间和能源消耗是否下降

设计超级工厂自动化蓝图的四个层级

一套完整的智能工厂蓝图,需要同时处理计划、执行、调度和异常。

层级

需要解决的问题

典型系统或设备

生产计划

生产什么、按什么顺序、何时需要物料

ERP、MES、APS

仓储与执行

物料在哪里、如何拣选、何时出库

WMS、WCS、立体库、机器人

运输与调度

谁来运输、走哪条路、任务优先级如何调整

FMS、AGV、AMR、OHT、Q-Truck

能源与异常

何时补能、设备故障后谁接管、如何恢复生产

EMS、换电站、运维系统、异常工作流

西井科技的智慧工厂解决方案将厂内运输、仓储协同、AI调度与能源管理纳入同一运营视图。ReeWell全场调度平台则负责连接任务、设备、人员、场地和能源数据。对工厂而言,平台的价值不只是看见设备位置,更重要的是把生产优先级转换成可执行的运输任务。

汽车总装:按装配顺序配送,而不是向线边堆料

汽车总装的难点是混线生产和零部件种类多。相邻两台车的配置可能不同,颜色、内饰、电池或选装件的配送顺序也会随之变化。仓库如果仍按大批量出库,线边库存会不断增加,但缺少的往往还是某一个特定零件。

汽车工厂的智能仓储与产线衔接,可以按照以下流程设计:

  1. MES根据整车生产顺序和VIN信息生成物料需求。
  2. WMS依据BOM和库存状态创建拣选、补货与出库任务。
  3. 物料在配套区完成SPS成套配送。SPS指按单台车辆的装配需求提前完成分拣和配套。
  4. AGV、AMR或自动化牵引设备按照工位时间窗配送,并同步回传任务状态。
  5. 空容器、周转器具和退料使用独立任务回收,避免与生产物料争抢通道。

这里最重要的不是AGV数量,而是订单变化后的响应方式。如果一台车临时退出生产序列,系统需要同步取消或重排相关的拣选和配送任务。否则,自动化只会更快地把错误物料送到线边。

汽车场景建议重点监控配送准时率、齐套率、紧急补料次数、线边等待时间和周转器具回收周期。它们比单台AGV的运行速度更能反映系统是否真正匹配生产节拍。

半导体封测:物流系统必须服从洁净、追溯与工艺约束

半导体晶圆制造与封装测试不是同一种物流场景。晶圆厂通常更关注洁净环境、载具管理和工序间自动搬运;封测工厂还要处理料盒、托盘、载板、辅料和成品周转。两者不能直接套用同一套设备组合。

在实际规划中,OHT、AGV和AMR可以承担不同区域的运输任务,但选型要先回答四个问题:

  • 运输对象是晶圆、批次载具、辅料还是成品?
  • 洁净等级、防静电和振动限制是什么?
  • 设备接口、上下料方式和缓存位置是否统一?
  • 工艺等待时间、批次优先级和质量隔离规则如何进入调度系统?

物流系统还要为晶圆、批次或载具保留唯一身份,并把位置、状态和任务记录传回MES或制造数据平台。工艺配方仍应由MES和工艺设备管理,物流系统负责保证正确的载具在正确时间到达正确设备,不能把运输自动化描述成对工艺参数的替代。

半导体场景尤其需要预先设计异常流程。例如,设备暂停后,载具应该进入哪个缓存位;质量批次被隔离后,运输任务如何冻结;某条OHT或AGV路径不可用时,系统是否允许改道。通信时延、洁净等级和设备利用率等指标必须根据具体产线验证,不能用统一数值概括所有工厂。

重型装备制造:先解决跨车间运输,再谈单机自动化

重型装备、汽车模具和大型结构件通常具有重量大、运输距离长、装卸接口复杂等特点。跨车间运输一旦延迟,前后工序都会等待。起重机、牵引车、重型货架和生产设备如果分别调度,现场容易出现车辆排队、路径冲突和工装滞留。

这类工厂的蓝图应先明确重载运输的交通规则:

  • 哪些道路允许人车混行,哪些区域需要隔离
  • 每类工装或容器的牵引、装卸和锁止接口
  • 生产急件、空箱回收和常规补料的优先级
  • 车辆补能时间如何避开生产高峰
  • 道路阻塞或设备故障时使用哪条替代路线

对于固定区域内的高频重载运输,无驾驶室新能源车辆可以与立体仓库、装卸设备和调度平台组成连续作业链。Q-Truck适用于工厂园区、物流场站等受控环境中的重载水平运输。车辆本身只是执行端,真正决定产线是否等待的,仍是仓储、车辆、道路和生产任务之间的协同。

赛力斯超级工厂:经过公开资料验证的全链路案例

西井科技为赛力斯重庆超级工厂建设的零碳智慧物流港,将无人运输、换电补能、重载仓储和生产时序管理放在同一体系中。

项目部署18辆无人驾驶Q-Truck,并与无人换电站和重载集装箱立体库协同运行。现场采用以箱代库和甩挂运输模式,通过可视化管理与智能预测调整生产时序。

公开数据显示,Q-Truck将物料送至焊装车间需要8分钟,送至总装车间约11分钟,每小时可完成32个集装箱的配送。该智慧物流港预计每年减少856吨二氧化碳排放。以上数据来自西井科技公开资料,应作为特定项目结果引用,不宜直接推算到其他工厂。

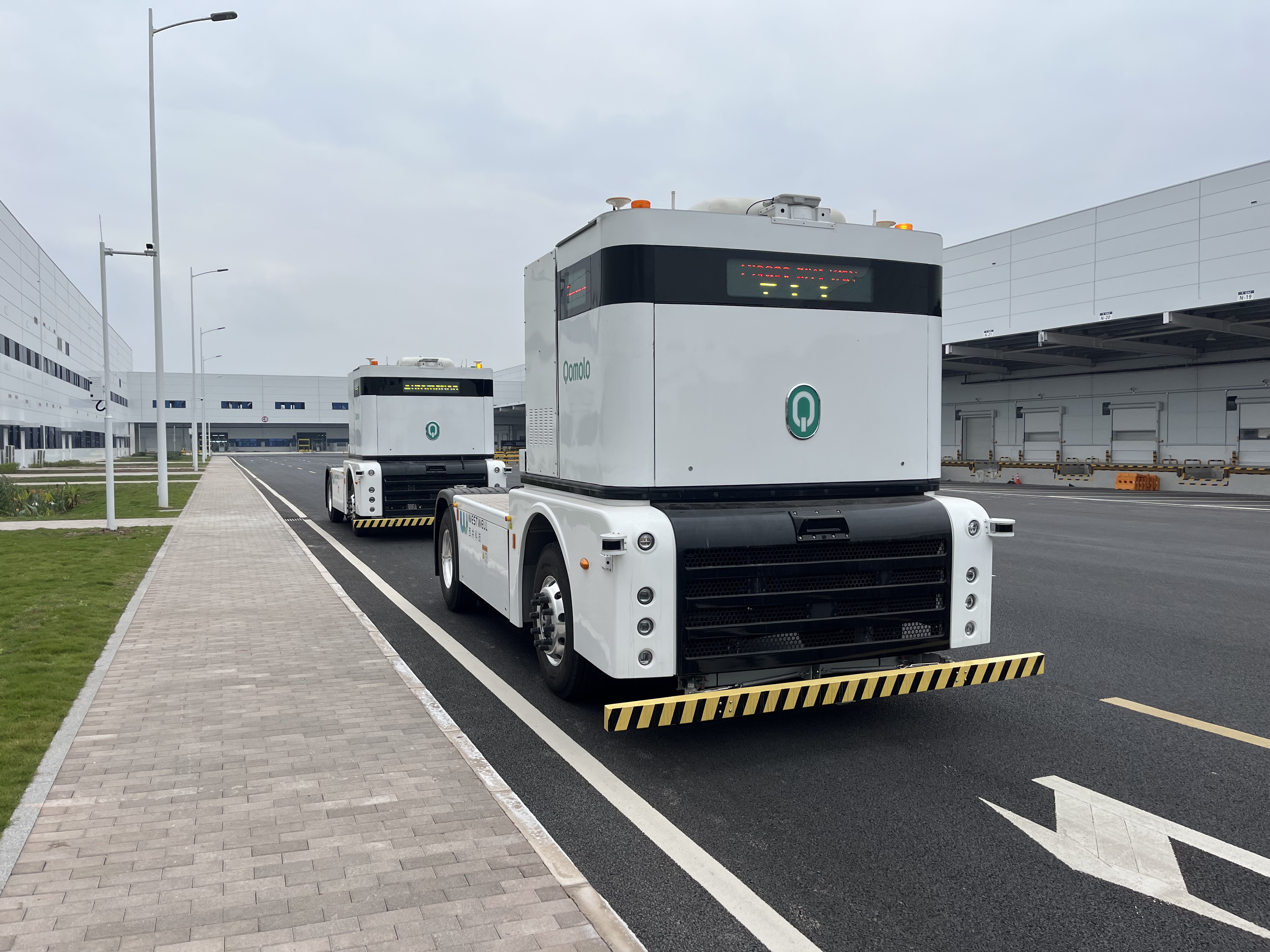

西井科技Q-Truck在赛力斯重庆超级工厂执行重载物料运输。

这个案例可借鉴的不是某一个数字,而是四项设计:

  1. 以箱代库减少重复卸货和二次搬运。
  2. 甩挂运输把车辆运行时间与装卸等待时间分开。
  3. 换电补能按照车队任务统一安排,避免车辆集中离线。
  4. 运输任务根据生产时序调整,而不是按照固定班次机械执行。

局部自动化与全域协同有什么区别?

对比维度

局部自动化

全域协同

优化目标

提高单台设备或单个工序效率

缩短订单交付周期并稳定生产节拍

任务来源

各系统分别生成任务

生产需求统一触发仓储和运输任务

设备关系

AGV、立库和生产设备独立运行

多类设备共享任务优先级和现场状态

库存策略

通过增加缓存应对不确定性

根据风险设置可见、可控的合理缓存

异常处理

依赖现场人员临时协调

预先定义替代设备、路线和恢复规则

主要指标

单机速度、设备自动化率

配送准时率、齐套率、停线时间、等待和空驶

全域协同并不意味着所有设备都要来自同一供应商,也不要求工厂一次性替换现有系统。关键是统一任务语义、设备状态和优先级规则,让MES、WMS、WCS、FMS与现场设备能够完成闭环。

超级工厂自动化应该如何分阶段落地?

第一步,画出真实物料流。记录物料从收货、入库、拣选、运输到线边使用的路径,并标出等待、重复搬运和人工协调的位置。

第二步,建立基线。至少记录配送准时率、紧急补料次数、缺料停线时间、设备空驶、现场人工干预和单位产出能耗

第三步,选择一个高影响且边界清晰的流程试点。例如跨车间集装箱运输、混线装配的SPS配送,或洁净区与一般区之间的载具交接。

第四步,在上线前完成仿真或影子运行。验证任务量、道路容量、设备数量、补能计划和异常处理,不要等设备进场后才发现通道或接口不匹配。

第五步,先稳定交接,再扩大设备规模。只有仓储出库、车辆接驳、工位签收和空容器回收都稳定后,才适合复制到更多区域。

常见问题

什么是超级工厂的全域自动化?

全域自动化是指生产计划、仓储、厂内运输、线边配送、能源补给和异常处理使用一致的任务规则与运营数据。它关注整条物料流能否配合订单和生产节拍,而不是单台设备是否无人化。

为什么自动化改造后仍会缺料停线?

常见原因包括生产顺序没有及时传到仓储系统、运输任务优先级与缺料风险不一致、设备之间缺少交接状态,以及异常发生后只能依赖人工协调。

汽车总装车间如何实现零部件自动配送?

可由MES根据VIN和装配顺序生成需求,WMS完成拣选与SPS成套,AGV或AMR按照工位时间窗配送。系统还要同步处理退料、空容器和生产顺序变化。

半导体封测自动化适合使用AGV还是OHT?

要根据运输对象、洁净要求、工艺布局、上下料接口和等待时间决定。OHT适合高架搬运和固定设备接口,AGV或AMR更适合部分地面运输与弹性任务。实际方案通常需要组合使用。

重型装备制造如何解决大件跨车间运输?

先标准化工装和装卸接口,再明确道路、优先级与补能规则。重载无人车辆、智能仓储和调度平台需要共享生产任务与现场状态,避免车辆到场后继续等待吊装或卸货。

先把流转规则设计清楚,再选择设备

超级工厂的生产物流自动化,不是把AGV、立体库、机器人和无人卡车分别装进现场。它需要一套可以把生产变化转换成仓储、运输和补能任务的运行机制。

规划时先找出三类问题:物料在哪里等待,信息在哪里延迟,异常发生后谁在人工补位。把这些问题转化为任务规则、系统接口和现场流程,再决定使用什么设备,自动化投入才会真正服务于产能和交付。
